【編者按】2015年7月,公司簽訂了沙特吉贊JIGCC取排水工程施工合同。11月,公司副總經理許國安帶隊遠赴沙特阿拉伯王國,開始了公司新一輪海外工程施工之旅。他們帶著國內同事們的牽掛和期待,立即融入當地開展工作,并擠出時間向國內匯報他們取得的一個個成果,發來了工作和生活紀實。
沙特JIGCC取排水工程施工紀實(一)

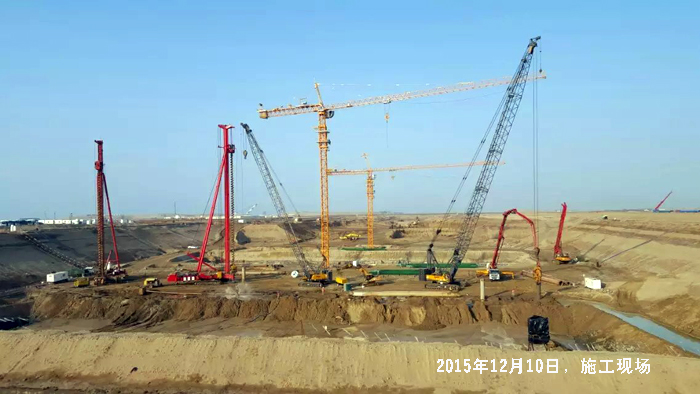

該項目施工現場和營地均位于沙漠中,營地距施工現場約30公里,半小時車程。無任何公交車或出租車等交通工具,進出必須駕車或乘坐項目部大巴。該工程因設計等原因總體滯后約一年,目前現場臨時設施早已建好,施工的主要是渠道、蓄水池、海中埋管的疏浚等。我公司即將承建的過濾站、泵站、消能池是本工程的重點,施工工期緊,技術難度大。基坑開挖和降水都已基本到位,但正式圖紙尚未到,泵站進水池灌注樁基礎于
先遣組抵達項目營地后經過短暫休整,立即進入工作狀態,主動與四航局項目部的相關部門取得聯系,有序開展各項準備工作。一方面熟悉現場施工環境;另一方面了解施工方案、工藝流程和材料物資供應等情況。與項目部一同確定現場施工方案和現場布置方案,調集物資建設鋼筋及木工加工場;聯系修整完善生活設施,同時加緊采購置辦各類后勤物資。
由于過濾站和泵站的正式施工圖紙遲遲不能到場,加之簽證手續辦理緩慢,國內勞務人員行程一再推延,導致國內派遣工作壓力很大。四航項目部與我項目組協商,建議盡快組織部分已辦好簽證的人員進場,承接部分排水渠和溢流渠的工作。

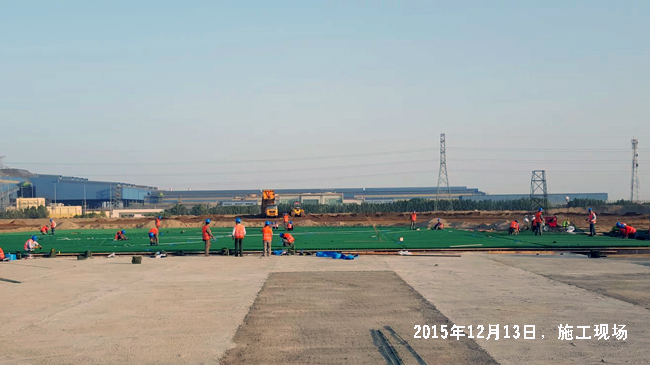

12月7,第一批勞務人員一行52人抵達施工現場。第二天就開始排水渠進水口部位的鋼筋施工。截止到12月底完成排水池底板鋼筋制安約50T,橡膠止水帶安裝近

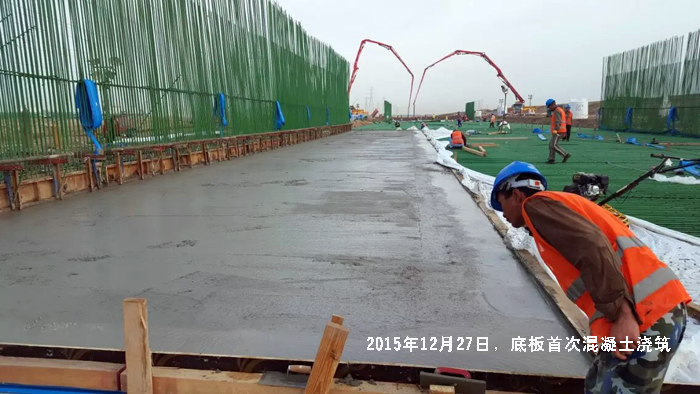

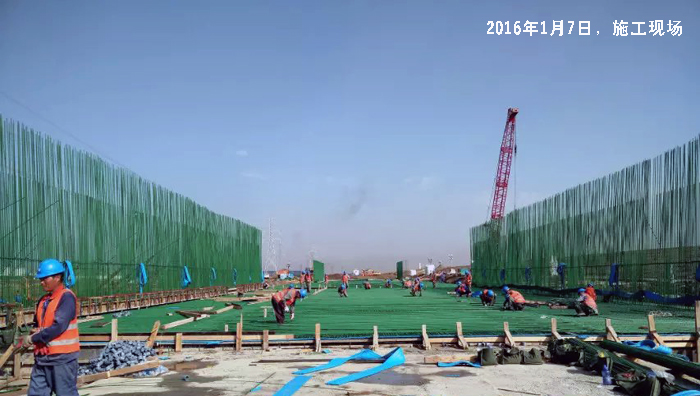

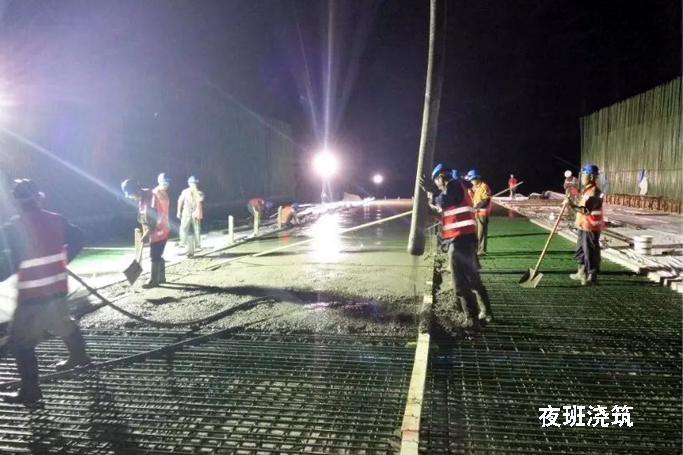

在施工中,參建人員不斷學習當地施工規范要求,并積極向兄弟隊伍學習成功經驗。在溢流渠的施工中不斷加快施工速度,進入2016年以來,幾乎每晚都有混凝土澆筑,到發稿時止完成溢流渠鋼筋制安約390T,澆筑底板混凝土約1300m³,完成橡膠止水帶安裝約1100 m。值得一提的是2016年元旦,四航項目部統計澆筑近2000方混凝土,取得2016年的開門紅,其中包括我公司的240方,成績顯著。
目前,我公司到場人員總數達到92人,工作量還不夠飽滿。項目管理組正在和四航項目部協調,爭取更大的工作面。由于勞務人員大多是第一次到沙特工作,剛來時工作和生活多有不適應的情況發生。目前最突出的問題是工效不是很高。一方面對于新環境下的施工還要有一個適應的過程,另一方面在管理上存在改進的空間。相信經過這一階段的磨合,到泵站結構施工時會有很大改觀。

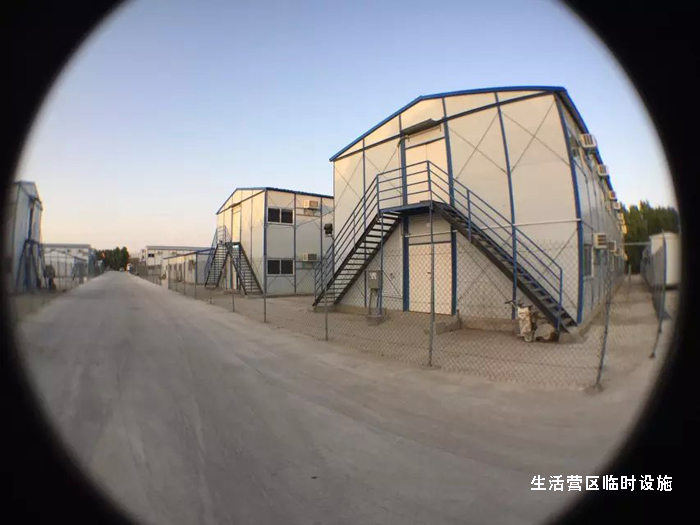

項目參建人員早上5點起床,晚上7點回到營地。沒有豬肉缺少蔬菜,沒有小吃美食沒有酒水。每天上班、睡覺二點一線,身處沙漠寂寞陪伴。大家克服了異國他鄉遇到的氣溫高、物價高、施工組織難度大等諸多困難,默默付出自己的努力,全力推進工程進展。
(報道:宋冀赟)
