5月26日凌晨,由我公司二分公司承建的華能金陵電廠、華能南京燃機發電有限公司排水口移位工程,在主體施工完成并順利通過階段性驗收后,開始拆除排水口臨時圍堰往箱涵內注水。下午,業主單位召開階段性總結推進會,對后續剩余工作量提出新的要求,希望我公司項目部繼續保持高昂的斗志,進一步細化排水口水下拋石、鋼沉管吊裝方案,進一步優化循環水切換工藝并盡量壓縮連接時間,科學管理,精心策劃,完美收官,為電廠統籌安排發電機組停機創造有利條件。

該工程主要建設內容包括高壓旋噴樁基礎處理5580根,新建三孔箱涵7節140米長、兩孔箱涵15節300米長、單孔箱涵19節380米長;新建排水口一座;DN3040鋼管敷設640米長,其中穿越七鄉河鋼管采用沉管工藝。

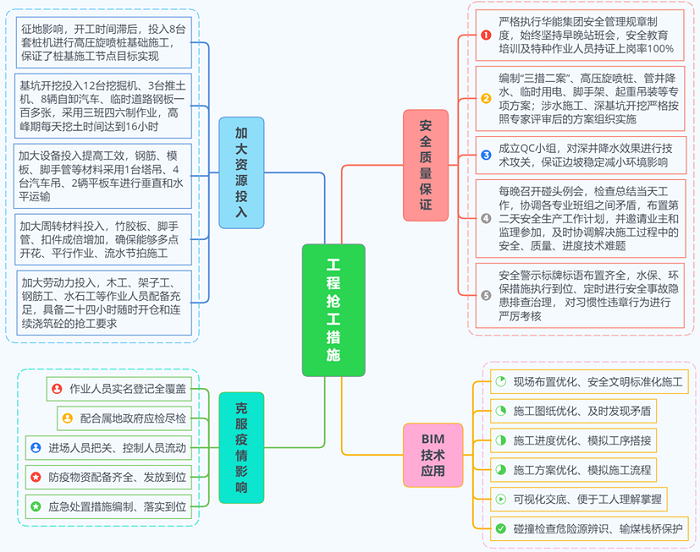

工程自2021年11月24日開工以來,緊緊圍繞節點目標,以一刻也不能停、一步也不能錯、一天也耽誤不起的工作態度,經業主、監理、施工單位通力協作、齊抓共管,克服了工期緊張、任務繁重、疫情影響等困難,力保主體工程提前完工。
4月30日21點,隨著兩電廠排水口箱涵最后一節混凝土澆筑結束,標志著全國最大的溫排水口遷移工程主體已全部完工,比計劃進度提前了一個月。
(供稿:二分公司/徐元龍)
