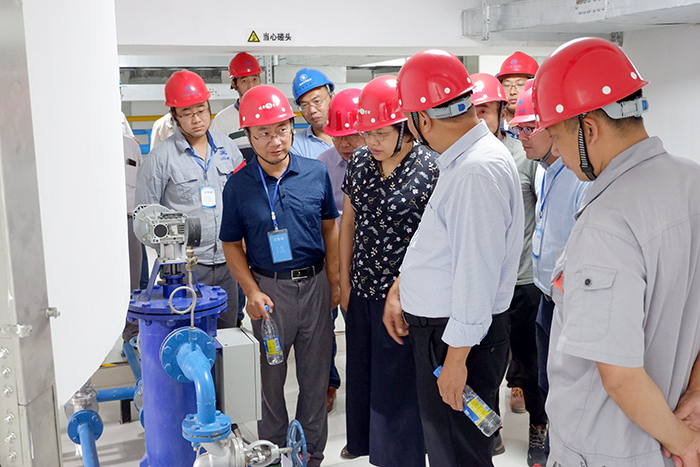

9月27日至28日,由公司四分公司承建的劉老澗泵站加固改造工程順利通過機組啟動驗收。省水利廳基建處、規計處、建設局、省水旱災害防御調度中心、河道局、質監站以及各參建單位代表出席了驗收會議,公司董事長顧明如參加了驗收活動。
驗收委員會專家組通過查看工程現場,查閱工程資料,聽取了各參建單位、檢測單位的工作報告以及質量監督部門、安全監督單位的評價、監督意見。一致認為,劉老澗泵站加固改造工程主機泵設備、電氣設備、輔助設備等均已按照批準的設計內容安裝完成,工程質量滿足設計及相關規范要求,同意劉老澗泵站加固改造工程通過機組啟動驗收。

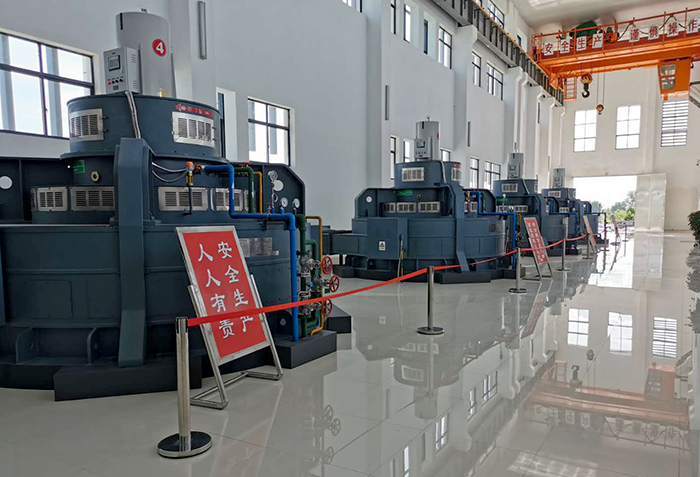

劉老澗泵站位于宿遷市宿豫區仰化鎮境內,設計流量為150m3/s,總裝機容量為8800kW,是淮水北調的第二梯級站,南水北調東線第五梯級站之一,具有調水、擋洪、發電等多種功能。工程于7月15日至17日進行了機組試運行,每臺機組抽水運行超過24小時,四臺機組聯合運行超過12小時,同時4臺機組通過并網發電成功。試運行過程中,4臺主機泵均一次啟動成功,啟動平穩,運行期間設備運轉穩定、正常,各儀表指示基本正確,機組各部位運行正常,運轉過程中振動值、噪音均滿足規范要求。
(報道:四分公司韓寶祥)
