9月17日,由我公司基礎工程分公司承建的高郵湖應急備用水源工程基本完成頂管前的各項準備工作,計劃于9月25日正式開頂。
該工程主要建設內容為:在高郵湖新建取水口、接收井、工作棧橋、配套防洪控制閘首;穿越京杭運河布設DN2400的JPCCP預應力鋼筒砼頂管775米(穿越一級堤防,豎曲線半徑8000米);在京杭運河?xùn)|側新建工作井、配套集水井及輸水泵站;鋪設至高郵市第二水廠的PCCP輸水管道7.286公里。

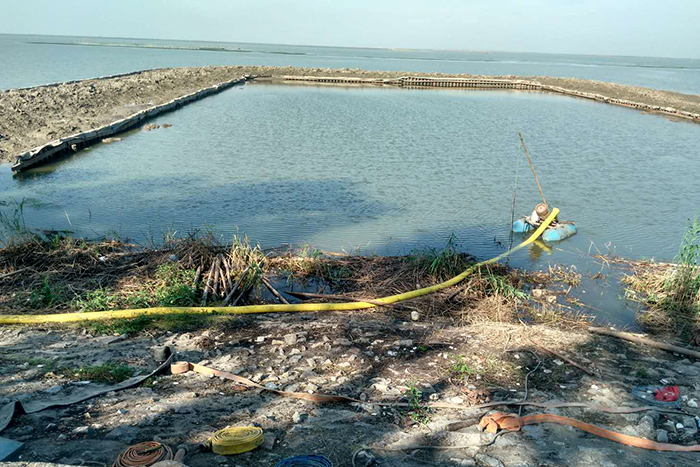

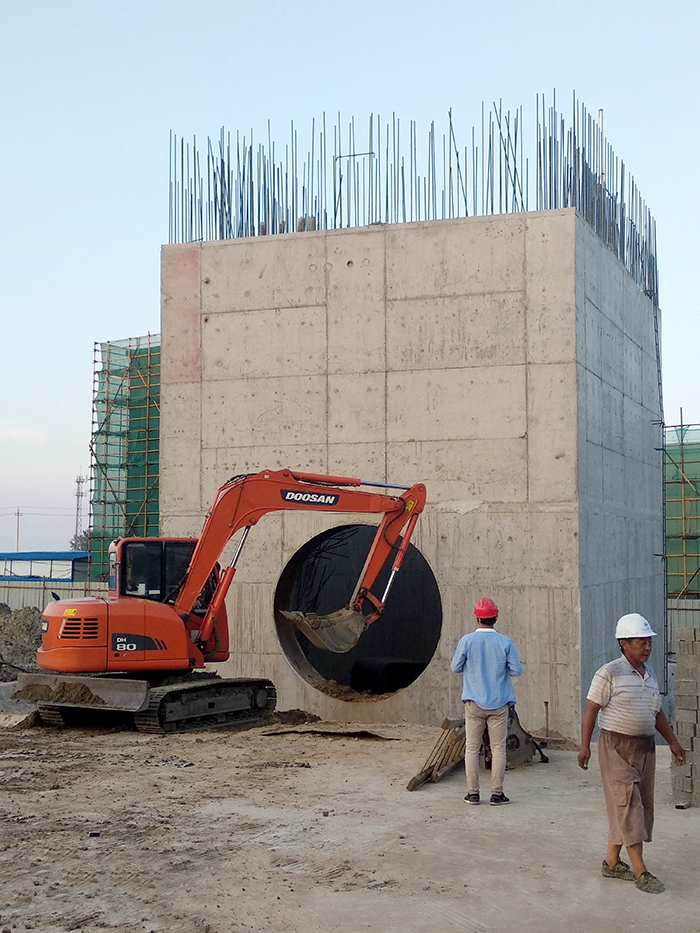

公司于5月8日中標承建該工程。項目部克服汛期、高溫、臺風“溫比亞”及入江水道泄洪影響,于8月31日完成高郵湖取水口圍堰。工作井分兩次制作成型,8月23日工作井封底后成功澆筑底板。目前頂管隊伍已進場,正在架設40T門式起重機;JPCCP管材可于9月21日到達現場,計劃9月下旬正式開頂,預計11月上旬完成頂進。
(報道:韓華定、舒兆亞)
