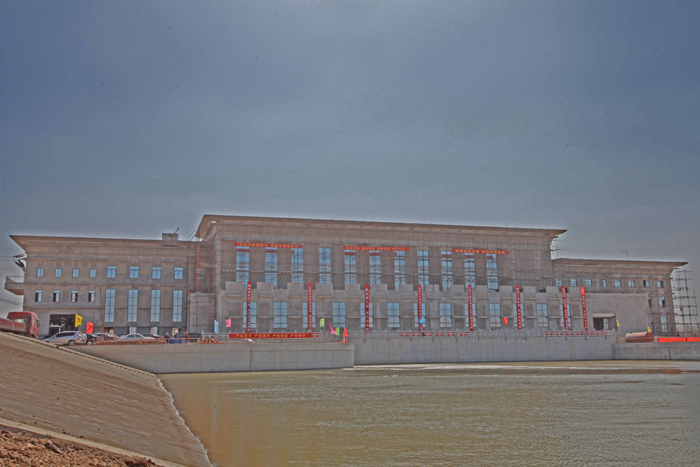

29日至30日,洪澤站進行了機組試運行,全部5臺機組均單機運轉24小時以上,5臺機組聯合試運行6小時以上,滿足試運行驗收要求。31日上午,現場運行人員在接到試運行驗收委員會的開機指令后,通過自動化控制順利啟動4號機組,同時,土建、主輔機、電氣、金屬結構、水情觀測及資料等驗收專業技術組開展驗收工作。在機組試運行過程中,各部位溫度、振動、噪聲及電氣參數均正常,所有輔機設備運轉良好,冷卻水壓、水量、水溫正常,葉片調節機構運轉正常,各項電氣測量、監視、控制等設備動作正常。經測算,機組裝置效率滿足設計要求。
31日下午,驗收委員會聽取了各參建單位工作報告和機組試運行工作報告,查閱了工程資料及運行記錄,在審核試運行報告和各技術組驗收意見后,驗收委員會成員一致認為,洪澤站經過試運行檢驗,5臺機組運行平穩,各種表計指示準確,微機監控系統運轉正常,保護系統無誤動現象,其設備的制造質量及測試參數均達到設計要求,滿足相關規程、規范規定,同意洪澤站泵站機組試運行通過驗收。

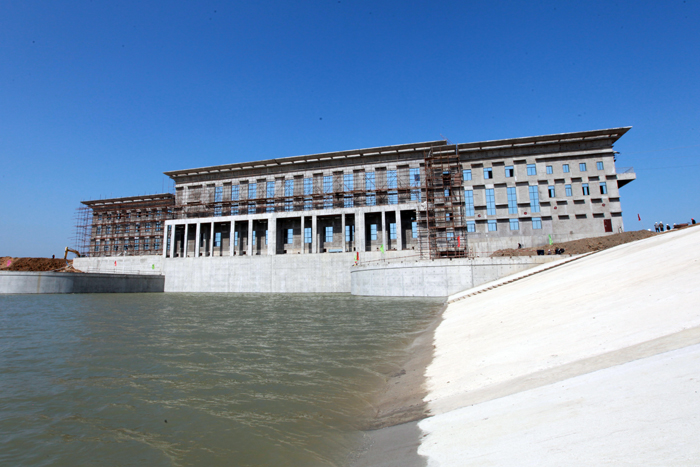

洪澤站工程是南水北調東線一期工程的第三級抽水泵站,由主體工程和影響工程組成。主體工程包括新建泵站,開挖上下游引河和擴挖引河口外河道,新建擋洪閘、引河進水閘,新建洪金排澇地涵,修建泵站永久交通道路以及血防護坡工程;影響工程包括新建洪金南干渠改線及相應的配套建筑物,在引河南側新建排澇站涵、灌溉渠首及灌排水系調整。工程設計流量
我公司項目部在業主、監理和公司的指導支持下,針對工程建設項目多,作業面廣,技術難度高,施工工期緊等特點,開動腦筋,團結奮斗,通過科學組織,周密安排,順利實現了各項預定目標。工程于2011年2月開工建設,2012年5月下旬完成擋洪閘、進水閘、洪金地涵水下工程驗收;11月中旬完成泵站水下工程驗收;2013年3月下旬新建110kV輸電線路和變電所投運,具備泵站機組試運行驗收條件。
(報道:洪澤站項目部)
