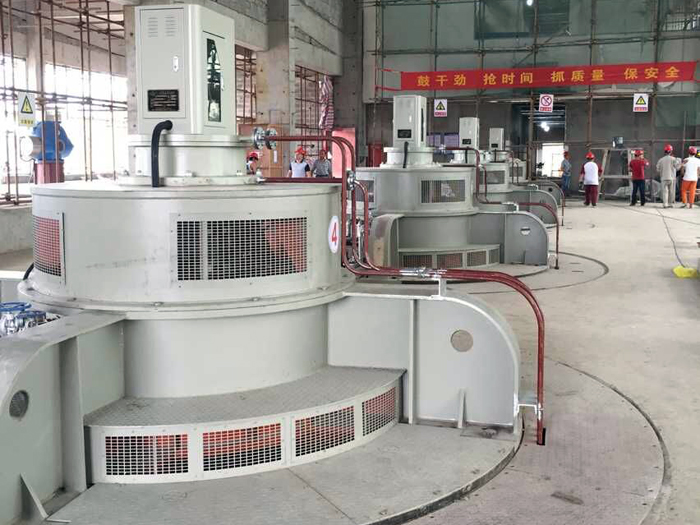

7月12日,淮河入江水道整治工程石港泵站更新改造工程順利完成泵站機組試運行,取得圓滿成功。廳工管科、省入江水道建管局以及工程建設、設計、施工、監理、檢測、設備供應商以及管理等單位的代表和特邀專家參加了試運行。我公司副總經理、項目經理楊斌參加試運行工作。
7月10日上午11時,供電局完成投電,經認真檢查測試,確認供電系統正常,機組、輔機、冷水機組、清污機等各項準備工作就緒,下午5時分別對4臺機組進行了點動試驗,啟動一次成功,相序正確,啟動平穩。工作組一致認為可以進行機組試運行。10日傍晚,現場運行人員在接到試運行總指揮長楊斌簽發的開機工作票后,啟動了3號機組開始正式試運行,同時,土建、主輔機、電氣、金屬結構、水情觀測及資料等驗收專業技術組開展檢查和測試工作。10日至12日,進行了機組試運行,全部4臺機組均單機運轉24小時以上,4臺機組聯合試運行6小時以上,無故障停機3次,滿足試運行要求。在機組試運行過程中,各部位溫度、振動、噪聲及電氣參數均正常,所有輔機設備運轉良好,冷卻水壓、水量、水溫正常,葉片調節機構運轉正常,各項電氣測量、監視、控制等設備動作正常。
12日下午,工作組聽取了各參建單位對機組試運行的匯報,查閱了工程資料及運行記錄,在審核試運行報告和各技術組專家意見后,形成了《試運行工作報告》。工作組一致認為,經過試運行檢驗,4臺機組運行平穩,各種表計指示準確,其設備的制造、安裝質量及測試參數均達到設計要求,滿足相關規程、規范規定,試運行取得圓滿成功。

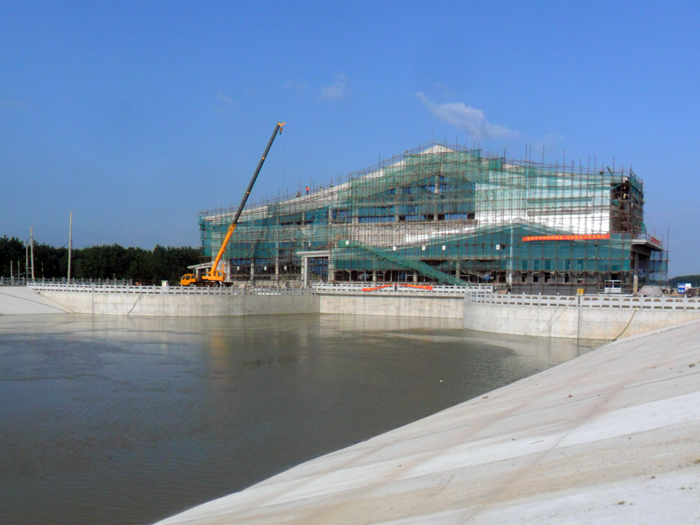

新建石港泵站工程采用堤身式塊基型站身結構,肘形進水流道,虹吸式出水流道,真空破壞閥斷流。安裝4臺套立式軸流泵,設計排澇流量90m3/s。該工程由我公司三分公司承建,于2013年11月1日開工, 2015年6月17日通過水下工程階段驗收。
我公司項目部在業主、監理和公司的指導支持下,針對工程建設項目多、作業面廣、技術難度高、施工工期緊等特點,開動腦筋,團結奮斗,通過科學組織,周密安排,順利實現了各項預定目標。此次機組試運行成功,標志著石港泵站具備了抗洪排澇能力,將在今夏的防汛工作中發揮效益。
(報道:張偉)
